歡迎您來到南京曼卡特科技有限公司,曼卡特主產碳纖維布,植筋膠,預埋槽道,后擴底機械錨栓,定型化學錨栓等加固材料在之前的文章中給小伙伴們介紹過粘鋼法加固梁柱的施工要求,其實粘鋼加固法在整個的房屋加固中都有著很大的應用空間,這期小曼給大家再介紹一下粘鋼加固法針對房屋加固時又該滿足哪些施工要求呢?
粘鋼法加固房屋效果圖
粘貼鋼板加固法加固房屋時,應滿足下列施工要求:

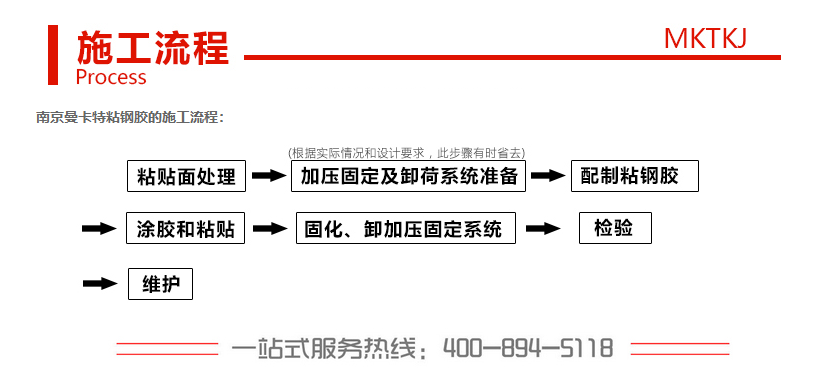

1.粘鋼加固施工應按如下工藝流程進行(以曼卡特粘鋼膠施工流程為例):
2.混凝土構件表面處理:對原混凝土構件的粘合面,應刷除表面油垢污物后用清水沖洗,再對粘合面進行打磨,去掉1~2mm厚表層,用無油壓縮空氣除去粉塵或用清水沖洗干凈,待完全干燥后用脫脂棉沾清洗劑拭表面即可。
3.鋼板粘結面,須進行除銹和粗糙處理。對鋼板未生銹或輕微銹蝕,可用噴砂、砂布或平砂輪打磨,直至出現金屬光澤。
4.粘貼鋼板前,應對被加固構件進行卸荷或大部分卸荷。
5.粘結劑使用前應現場抽樣,進行質量檢驗,合格后方能使用,按產品使用說明書規定配制。注意攪拌時應避免雨水進入容器,按同一方向進行攪拌,容器內不得有油污、灰塵和水分。
6.粘結劑配制好后,在已處理好的混凝土表面和鋼板面上用抹刀同時涂抹粘結劑,厚度1~3mm,中間厚邊緣薄,然后將鋼板貼在預定位置。
7.粘貼鋼板后立即用夾具夾緊,并用專用金屬錨栓固定,適當加壓,以使膠液剛從鋼板邊緣擠出為度。
8.承重用的粘結劑在常溫下固化,保持在20℃以上,24小時即可拆除夾具或支撐,3天可受力使用。若低于15℃,應采取人工加溫,一般用紅外線燈加熱。
9.加固完工并經驗收合格后,鋼板表面應粉刷水泥砂漿保護。如鋼板表面積較大,為利于砂漿粘結,可粘一層鐵絲網或點粘一層豆石。
無論是粘鋼加固法還是碳纖維加固法,解決的都是房屋的穩定性問題,所以我們不僅需要選擇合適的方法和材料,施工和驗收環節同樣要重視,只有各個環節都不出現差錯,才能達到預期的加固效果,曼卡特在房屋加固領域有豐富的經驗,隨時歡迎您的咨詢:400-894-5118~
本文鏈接:http://www.dianji0533.com/Article/ztgbjgfjgf.html
(編輯者:南京曼卡特,如需轉載,請注明出處)
掃碼獲得免費技術支持
掃碼獲得優惠信息
南京曼卡特科技有限公司 版權所有
24小時咨詢熱線:400-894-5118
E-mail:info@nj-mkt.com
地址:南京市江北新區萬壽路15號南京工大科技產業園E1幢東101室
備案號:蘇ICP備10001964號-4
